106
Следующий шаг — это разработка полного плана потребности
материалов. Под словами «потребность материалов» впредь будем понимать
потребности всех видов составляющих, необходимых для изготовления
изделий. Этот шаг объединяет производственный план-график (см. табл.10.1) и

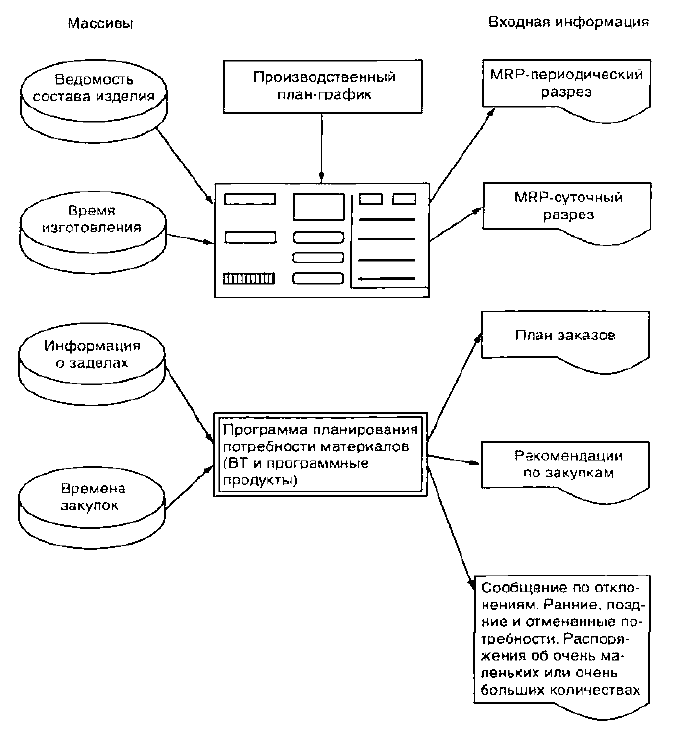

временной график (см. рис 10.3). Полный план потребности материалов
показывает, когда элемент должен быть заказан у поставщиков, если нет
запаса
под рукой, или когда производство элемента должно быть начато для того,
чтобы окончить изготовление изделия к назначенной дате и удовлетворить
спрос.
При рассмотрении обеспечения полной потребности материалов
предполагалось, что на руках (рабочих местах) нет заделов (запасов). Когда на
рабочем месте имеется запас, производство только необходимой или чистой
потребности позволяет
избежать излишних или сверхнормативных запасов.
При рассмотрении заделов на рабочих местах и складах, необходимо
учитывать, что многие компоненты заделов состоят из сборочных единиц или
деталей. Например, если полная потребность изделий 100 штук и в запасе на
складе готовой продукции находится 20 изделий, то чистая потребность в
изделиях составляет 80 (т. е. 100 - 20). Но каждое изделие
может иметь четыре
одинаковых узла А, одинаковых детали Б, в результате чего потребность в
узлах А падает на 80 (20 изделий на складе Χ 4 узла), а потребность в детали Б
падает на 20 (20 Χ 1).
Для каждого изделия служба менеджмента обязана подготовить график
производства. Составляя расписание производства для каждого отдельного
изделия в общем производственном
плане-графике, в конечном итоге
составляют план чистой потребности материалов, расписание производства
нескольких изделий, входящих в один производственный план-график, и
соответственно единый план потребности материалов для их производства.
10.3. ВОССТАНОВЛЕНИЕ И ТЕКУЩИЕ ИЗМЕНЕНИЯ
План потребности материалов не постоянен. После разработки ведомости
состава изделия и плана потребности материалов появляются изменения в
дизайне, производственных процессах и производственных графиках. Так, если
оценка продолжительности производства была на одну неделю меньше, чем
это должно быть, то эта неделя должна быть добавлена в план потребности
мате риалов. Подобным образом, если улучшения дизайна приводят к
изменениям одного из промежуточных элементов, состоящего из нескольких
деталей и принимающих форму задела
в движении производства, тогда
изменения в ведомости состава изделия и плане потребности материалов
неизбежны.
Аналогично происходят изменения и в системе MRP, когда изменения
вносятся в производственный график. Не касаясь причин появления всех
изменений, модель MRP должна обладать способностью к изменениям, чтобы
отражать их. Следуя этому требованию, можно сказать, что производственное
расписание должно отражать последние изменения в изделии и
производственном процессе. Если расписание после начала производства всех
