Иными словами, компанию ожидали нелегкие перемены.
Между прочим, компания Harpers пользовалась "самопальной" системой обработки
материальных потребностей (раньше называвшейся MRP I, или "малой" MRP). В этой системе не
было предусмотрено прогнозирование и, по словам г-на Вишневски, "не существовало реальной
взаимосвязи между обработкой заказов и бухучетом; на предприятии вообще отсутствовала
система управления запасами".
Г-н Вишневски и его менеджеры составили подробный план мероприятий, призванных
способствовать достижению высоких целей по сокращению производственных затрат, времени
выполнения заказов и подготовительного периода для проектно-конструкторских работ.
Прежде всего, решили обратить внимание на маркетинг. Компания решила обеспечить себе
нишу для "решений под заказ", которые должны были бы заинтересовать компании,
пересаживающие, например, своих конструкторов с традиционных кульманов за компьютеры.
Подобные проекты зачастую нуждаются в продуктах нестандартных размеров. Г-н Вишневски
решил ограничить период проектирования двумя неделями, причем выполнение заказа должно
было занимать не больше четырех недель.
Вторая цель заключалась в приобретении "гибкого производственного оборудования". Такая
система производства позволяла бы оперативно учитывать любые пожелания заказчиков.
Однако главной особенностью новой производственной системы, которая должна была
резко повысить ее эффективность, являлась система планирования производственных ресурсов
(MRP II, или "большая" MRP). Такая система должна была, по словам г-на Вишневски,
"интегрировать нашу конструкторскую, маркетинговую, производственную и бухгалтерскую
деятельность, способствуя вместе с тем разработке и производству нашей заказной продукции".
Затем компания приступила к выбору компьютерного оборудования. Сначала было решено
ограничиться компьютерной техникой производства Digital Equipment Corporation и IBM. В конце
концов, остановились на IBM-платформе, выбрав Application System/400 (IBM) — одну из
последних новинок того времени.
Поиск программного обеспечения MRP II превратился в выбор между конкурирующими
разработками IBM, Systems Software Associates, Inc. (Чикаго), Andersen Consulting (Чикаго) и
Pansophic Systems, Inc. (в настоящее время — филиал Computer Associates International, Inc.,
Лисли, штат Иллинойс). Победу одержал Mac-Рас, разработанный Andersen Consulting. Это
объяснялось, в частности, тем, что этот пакет включал экспертную систему Expert Configurator,
которая позволяла повысить точность заказов и сократить время ответа.
К октябрю 1990 года систему установили и начали эксплуатировать.
Harpers пока не удалось добиться лишь одной из поставленных целей — сократить до трех
недель время выполнения заказов, однако на изготовление 20% ее мебели уходит не больше двух
недель, а на остальную — не больше четырех недель.
Harpers, которая недавно перешла в собственность компании Kimball International (Джаспер,
штат Индиана), в настоящее время выпускает модульную мебель на общую сумму 60 миллионов
долларов в год. По словам г-на Вишневски, соответствующий объем работ выполняется силами
лишь 350 работников, в то время как в 1988 году 580 работников обеспечивали выпуск продукции
на сумму 50 миллионов долларов в год.
Источник. Robert M. Knight, "Furniture Maker Uses MRP II to Cut Lead Time", Computerworld,
June 8, 1992, p. 80. Copyright 1992 by Computerworld, Inc., Framingham, MA 01701.
Задачи с решениями
Задача 1

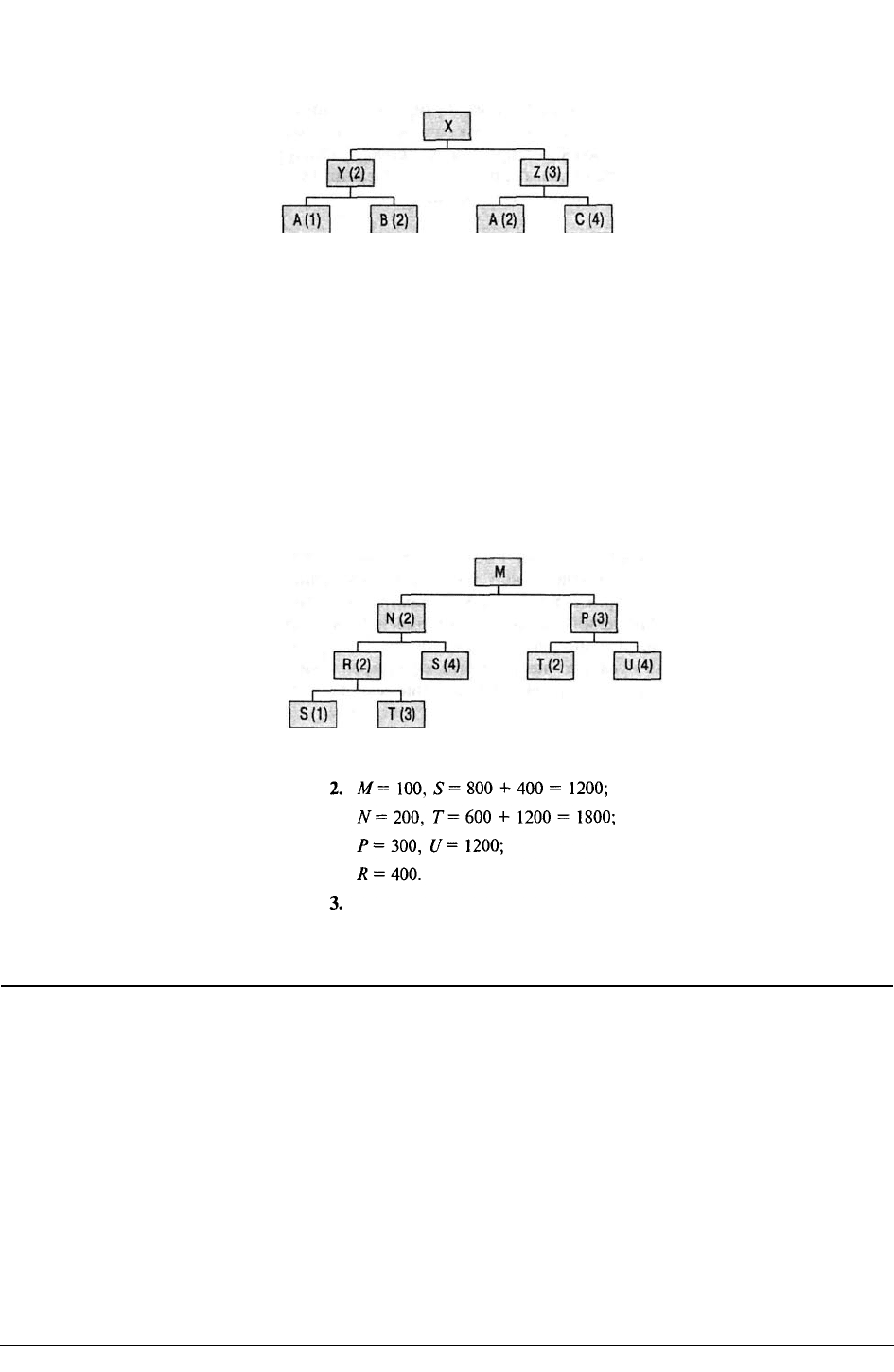

Изделие X изготавливается из двух узлов Y и трех узлов Z; Y состоит из одной детали
А и двух деталей В; Z состоит из двух деталей А и четырех деталей С.
Время выполнения заказа по изделию X равно одной неделе; Y — две недели; Z —
три недели; А — две недели; В — одна неделя и С — три недели.
1. Составьте список материалов (дерево структуры продукта).

2. Разработайте график, показывающий, когда и в каких количествах необходимо
