702
Таблица 16.7. Наличное количество изделий и циклы выполнения заказа, которые должны
существовать в файле "Ведомость инвентарных записей"
Элемент Наличный запас Время выполнения заказа (недели)
А 50 2
В 60 2
С 40 1
D 30
1
Е 30
1
F 40 1

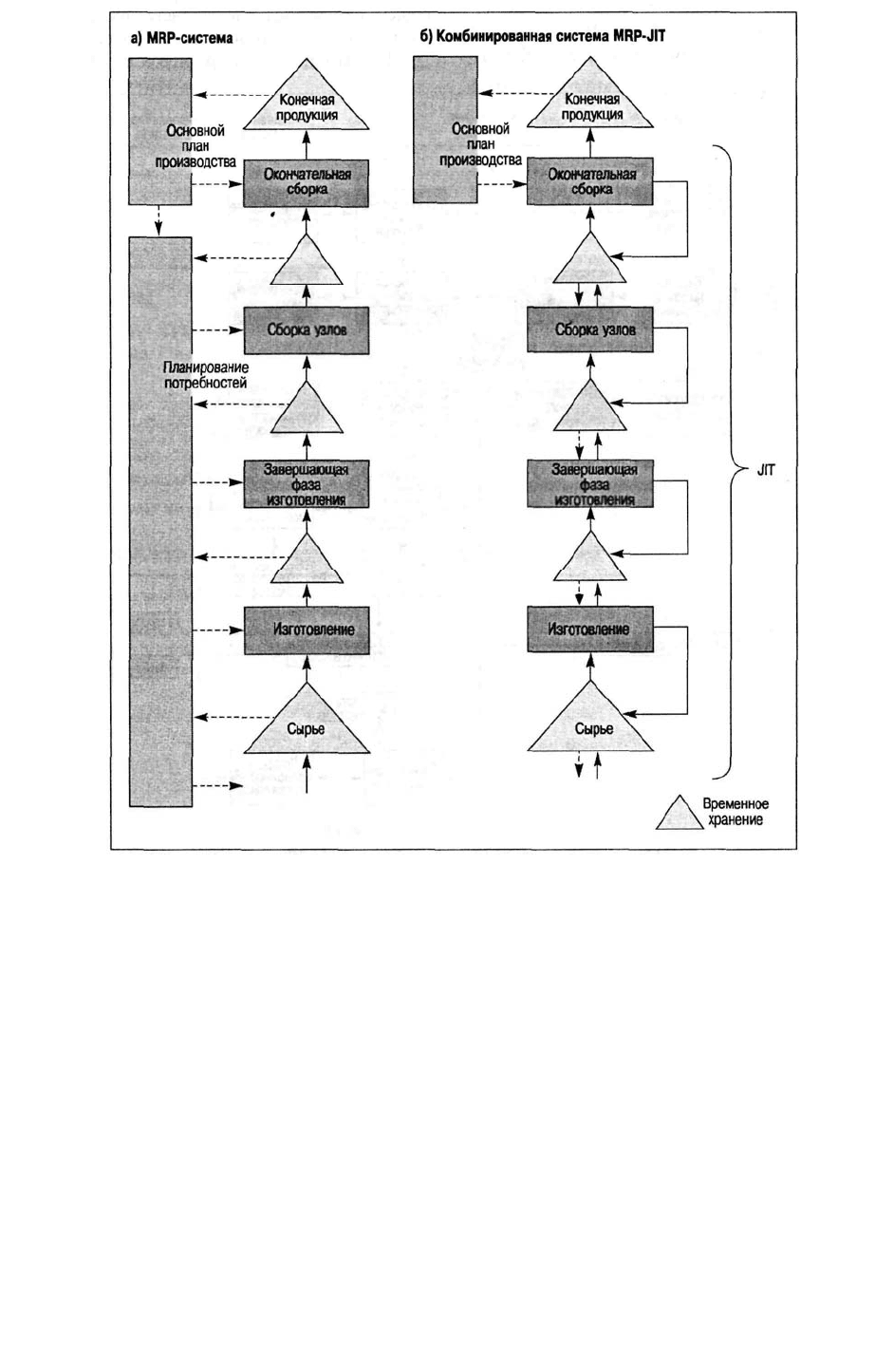

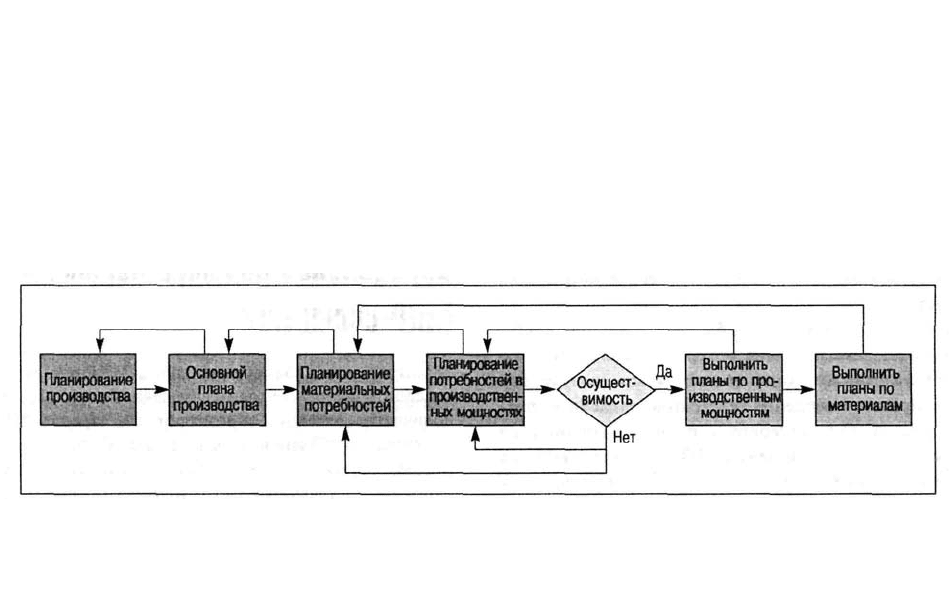

Выполнение программы МНР
Итак, правильные условия для выполнения компьютерной программы MRP нами
уже установлены. Потребности в конечных изделиях определены с помощью основного
плана производства, состояние запасов и циклы выполнения заказов находятся в файле
"Ведомость инвентарных записей", а файл "Список материалов" содержит данные,
отражающие структуру продукта. Теперь программа MRP — в соответствии с ВОМ-
файлом и с файлом "Ведомость инвентарных записей" — "разворачивает", уровень за
уровнем, потребности в изделиях. Чтобы учесть время выполнения заказа,
удовлетворяющего чистые потребности, дата его выдачи отодвигается на более ранний
срок. Заказы на детали и узлы добавляются с помощью файла "Ведомость инвентарных
записей", минуя при этом основной план производства, который обычно не опускается до
такого уровня детализации, который отражал бы потребности в деталях и компонентах.

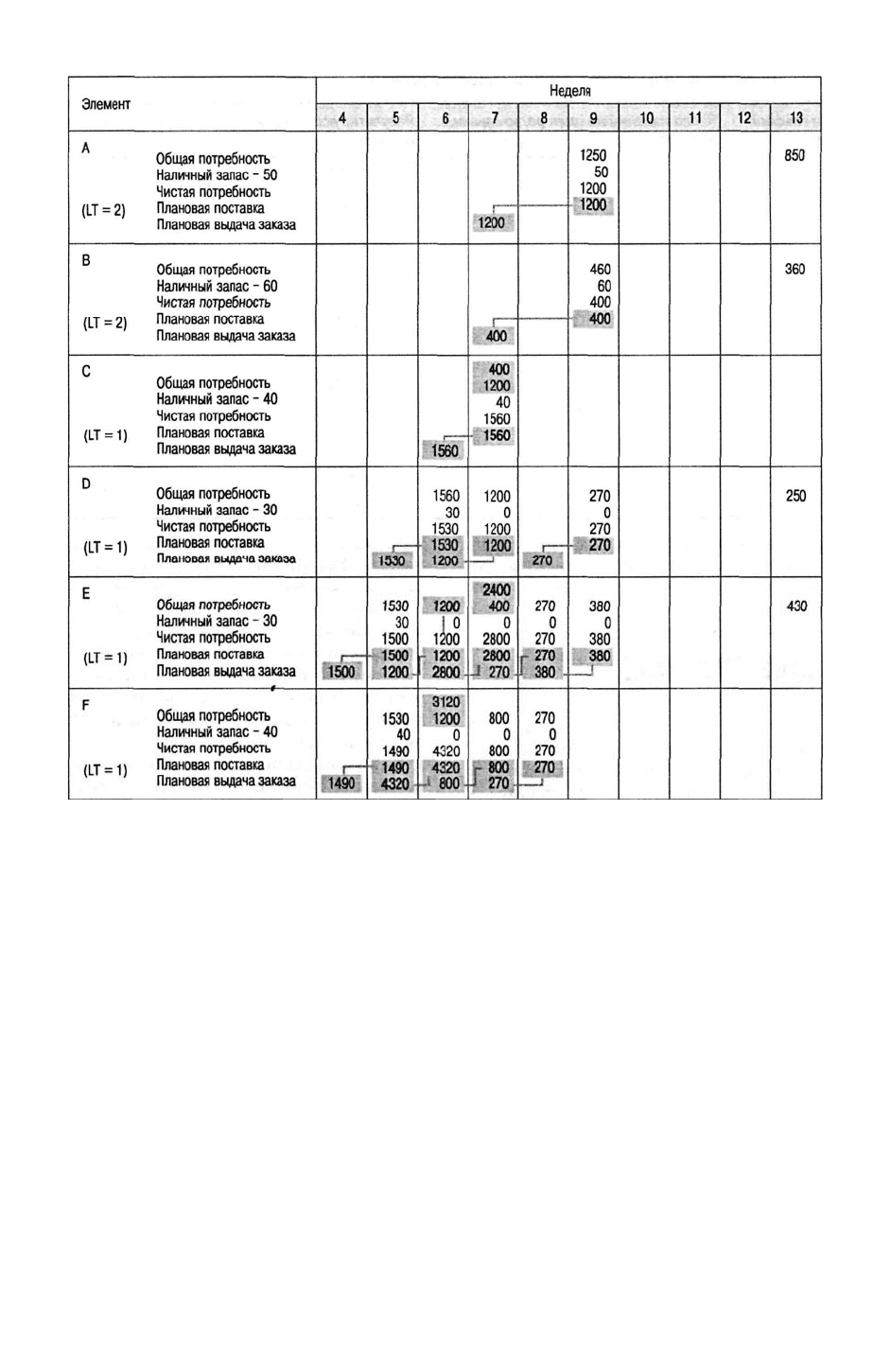

В табл. 16.8 показаны запланированные даты выдачи заказов для этого конкретного
"прогона" программы. Приведенные ниже пояснения раскрывают работу программы. В
своем анализе мы ограничимся задачей удовлетворения общих потребностей в случае
изготовления 1250 счетчиков А, 460 счетчиков В, 270 узлов D и 380 деталей Е — все в
течение 9-й недели.
Поскольку в запасе есть 50 готовых счетчиков А, необходимо изготовить еще 1200
счетчиков А. Чтобы получить счетчики А на 9-й неделе, заказ нужно разместить на 7-й
неделе, так как необходимо 2 недели на выполнение заказа. Такая же процедура касается
счетчика В (выдача заказа на 400 счетчиков В планируется на 7-ю неделю).
Необходимым условием начала производства любого изделия является наличие всех
входящих в него компонентов. Таким образом, запланированный срок выдачи заказа на
изделие в целом определяет соответствующий срок общей потребности во входящих в
него компонентов.
Как следует из рис. 16.8 (уровень 1), для каждого из счетчиков А и В, которые в
данном случае называются "родительскими", требуется по одному узлу С. Следовательно,
общая потребность в С на 7-й неделе составляет 1600 узлов (1200 для А и 400 для В).
Принимая во внимание наличие 40 узлов в запасе и время выполнения заказа, равное
одной неделе, приходим к выводу, что на 6-й неделе надо заказать 1560 узлов С.
Анализ уровня 2 на рис. 16.8 показывает, что один узел D необходим для каждого
изделия А и каждого узла С. Таким образом, для изготовления 1200 счетчиков А
необходимо 1200 узлов D, которые представляют собой общую потребность в узлах D на
7-й неделе, а 1560 узлов D, необходимые для изготовления узлов С, представляют собой
общую потребность на 6-й неделе. Если в самом начале воспользоваться наличным
запасом и принять во внимание время выполнения заказа, равное одной неделе, то можно
прийти к выводу, что на 5-ю неделю следует запланировать выдачу заказа на 1530 узлов, а
на 6-ю — 1200 узлов D.
