554
Часть
IV. Управление снабжением
2. Она должна так или иначе основываться на имеющемся
резерве времени, т.е. положительной разности
между
остающимся и необходимым временем на выполнение
работы. Это позволяет воплотить "принцип установлен-
ной
даты выполнения заказа", предложенный гг.
Кане-
том и Хейя.
Современные
подходы к составлению календарных
планов
сочетают компьютерное моделирование с деятель-
ностью человека-плановика (врезка "Интерактивное ка-

лендарное планирование с помощью системы JOB").
Цеховое управление
Формирование
приоритетов работ — лишь один из ас-
пектов
цехового
управления
(Shop-Floor Control), которое
сейчас нередко называют
управлением
производственной
деятельностью
(Production
Activity
Control).
Основными
функциями цехового управления являют-
ся
такие.
1. Назначение приоритета каждому цеховому заказу.
2. Хранение информации, касающейся объемов незавер-
шенных
работ.
3. Предоставление в заводоуправление информации о со-
стоянии
цеховых заказов.
4. Предоставление информации о фактических
результатах
управления производственными мощностями.
5. Предоставление информации об управлении незавер-
шенным
производством и
учете
производства.
6. Измерение эффективности, уровня загрузки и произво-
дительности работников и оборудования.
Графин Ганта
Небольшие
предприятия, работающие по индивиду-
альным заказам, и отдельные подразделения крупных
предприятий
нередко используют "его святейшество"
график
Ганта, с помощью которого планируют и отсле-
живают выполнение работ. Как указывалось в главе 3,
график
Ганта представляет собой разновидность столби-
ковой
диаграммы, которая отображает распределение за-
даний
во времени. Графики Ганта используются для пла-
нирования
выполнения проектов, а также для координа-
ции
ряда планируемых действий. Пример,

представленный на рис. 17.3, показывает, что выполнение
работы А отстает от графика примерно на четыре часа,
выполнение
работы В опережает график, а работа С, вы-
полнение
которой предусмотрено после проведения необ-
ходимого техобслуживания оборудования, уже завершена.
Обратите внимание, что опережение или, наоборот,
отставание работы от графика определяется ее положени-
ем по отношению к той точке на оси времени, в которой
мы
находимся в данный момент. На рис. 17.3 наше теку-
щее положение — конец среды, и работа Л к этому мо-
менту уже должна быть завершена. В связи с опережени-
ем выполнения работы В можно предположить, что ее
могут
завершить досрочно в четверг.
Инструменты
Рассмотрим
основные инструменты цехового управле-
ния.
1.
Ехседневный
диспетчерский
перечень
(Daily Dispatch
List)
в
котором руководителю предоставляется информация о
том, какие работы должны быть выполнены, каков их
приоритет и сколько времени займет выполнение каж-
дой работы (табл. 17.4, часть А);
2. Всевозможные
отчеты
о
состоянии
работ
и
отклонениях
(Status And Exception Reports), в том числе:
• отчет о прогнозируемых задержках, составляемый пла-
новиком
производства один-два раза в неделю и про-
веряемый главным плановиком производства для вы-
явления
серьезных задержек, которые могли бы по-
влиять на выполнение основного плана производства
(табл. 17.4, часть В.);
• отчеты об
отходах
производства;
• отчеты об исправлениях и переделках;
• итоговые отчеты о выполнении работ, в которых указы-
вается количество и процент заказов, выполненных в
соответствии с календарным планом, состояние невы-
полненных
заказов, объем выходной продукции и т.д.;
• перечень дефицита.
3.
Отчет
о
контроле
"входа"
и
"выхода"
(Input/Output
Control
Report), который используется руководителем
для контроля соотношения "рабочая загруз-
ка/производственная
мощность" по каждой рабочей
станции
(табл. 17.4, часть Q.
Контроль "входа"
и
"выхода"
Контроль
"входа"
и
"выхода"
является важной функ-
цией
системы планирования и управления производст-
вом.
Он предназначен для того, чтобы не допускать пре-
вышения
объема запланированных работ на
входе
рабо-
чего центра над запланированным объемом на выходе.
Когда
"вход"
превышает "выход", на рабочем центре на-
капливаются невыполненные работы, что
ведет
к образо-
ванию
заторов на рабочем центре, обработка становится
неэффективной,
а поток работ к последующим рабочим
центрам становится спорадическим. Это явление нагляд-
но
иллюстрирует аналогия
между
управлением производ-
ственной
мощностью и управлением потоком воды, пред-
ставленная

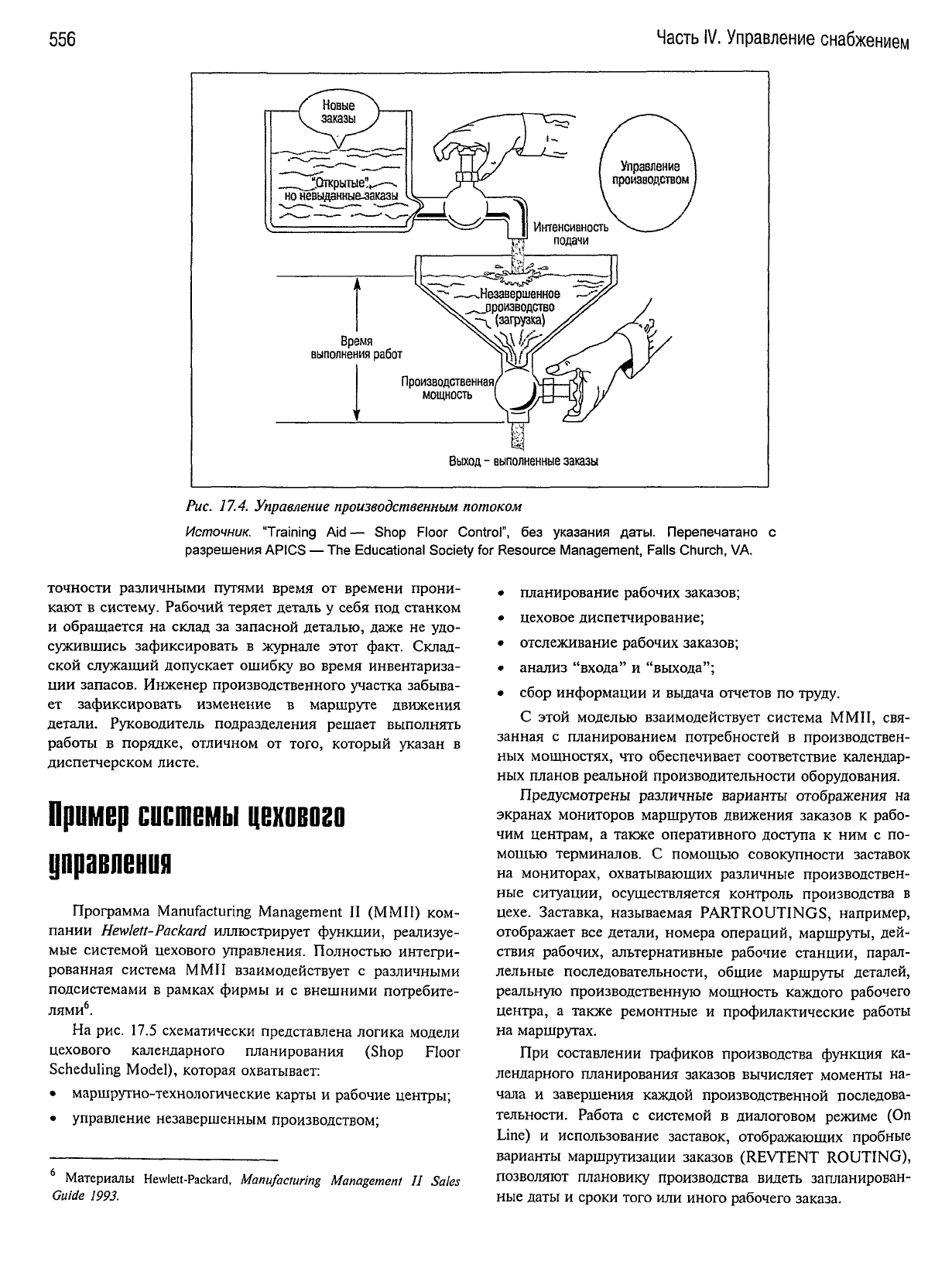

на рис. 17.4.
В табл. 17.4, часть С представлен отчет о контроле
"входа"
и "выхода" для рабочего центра, расположенного
в
середине потока. Взглянув сначала на нижнюю, или вы-
ходную
половину отчета, можно увидеть, что ситуация на
выходе весьма далека от выполнения плана. Может даже
показаться,
что у этого рабочего центра
существуют
серь-
езные проблемы с производительностью. Однако, если
посмотреть на
входную
часть этого отчета, становится
очевидно,
что серьезные проблемы с производительно-
стью
существуют
скорее у рабочего центра, расположен-
ного вверх по потоку и "питающего" рассматриваемый
нами
рабочий центр. Процесс контроля должен включать
