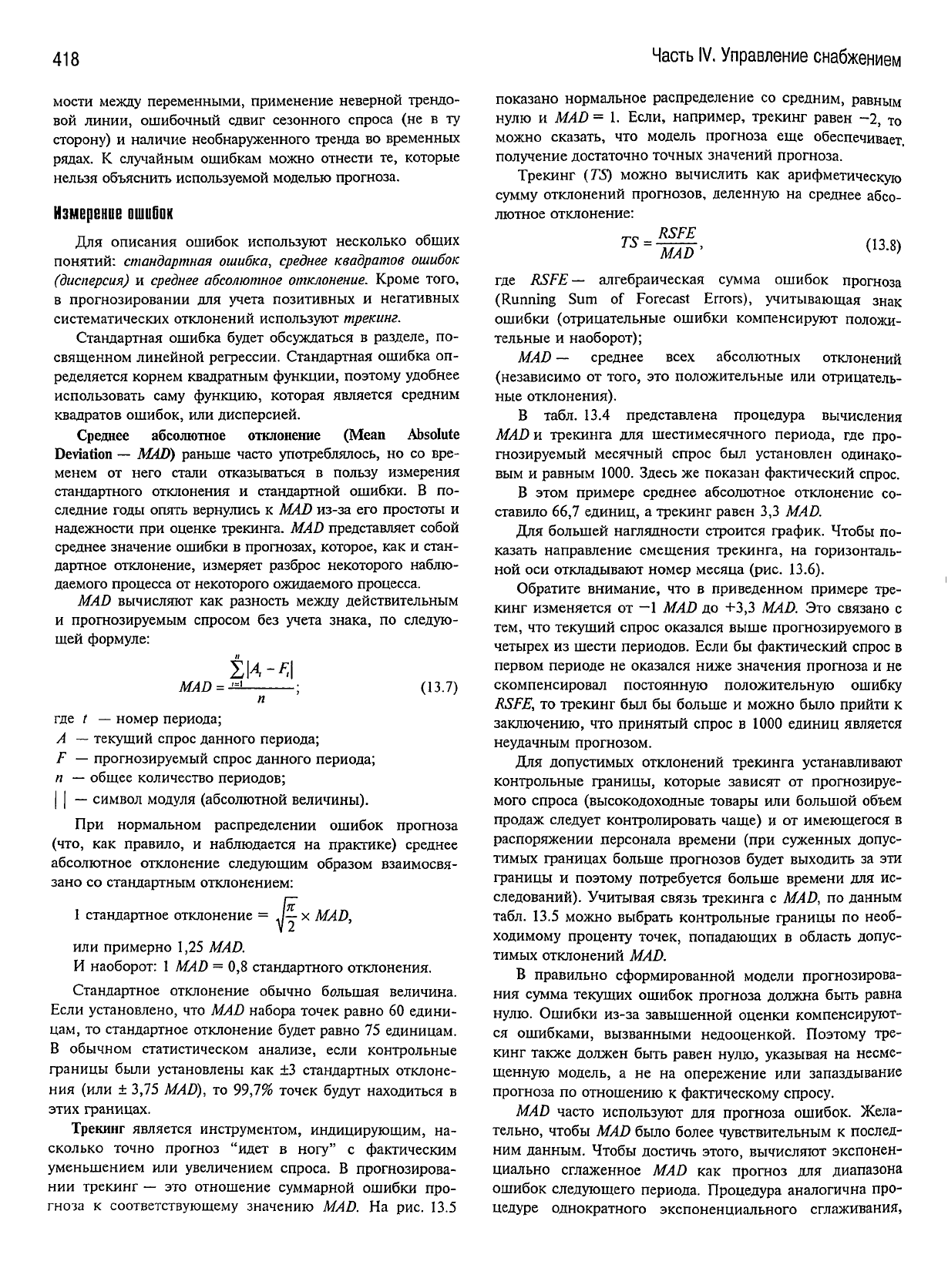

418
Часть
IV. Управление снабжением
мости
между
переменными, применение неверной трендо-
вой линии, ошибочный сдвиг сезонного спроса (не в ту
сторону) и наличие необнаруженного тренда во временных
рядах.
К случайным ошибкам можно отнести те, которые
нельзя объяснить используемой моделью прогноза.
Измерение ошибок
Для описания ошибок используют несколько общих
понятий:
стандартная
ошибка,
среднее
квадратов
ошибок
(дисперсия)
и
среднее
абсолютное
отклонение.
Кроме того,
в
прогнозировании для
учета
позитивных и негативных
систематических отклонений используют
трекинг.
Стандартная ошибка
будет
обсуждаться
в разделе, по-
священном линейной регрессии. Стандартная ошибка оп-
ределяется корнем квадратным функции, поэтому
удобнее
использовать саму функцию, которая является средним
квадратов ошибок, или дисперсией.
Среднее абсолютное отклонение (Mean
Absolute
Deviation — MAD) раньше часто употреблялось, но со вре-
менем от него стали отказываться в пользу измерения
стандартного отклонения и стандартной ошибки. В по-
следние годы опять вернулись к MAD из-за его простоты и
надежности при оценке трекинга. MAD представляет собой
среднее значение ошибки в прогнозах, которое, как и стан-
дартное отклонение, измеряет разброс некоторого наблю-
даемого процесса от некоторого ожидаемого процесса.
MAD вычисляют как разность
между
действительным
и
прогнозируемым спросом без
учета
знака, по
следую-
щей формуле:
(13.7)
где / — номер периода;
А
— текущий спрос данного периода;
F — прогнозируемый спрос данного периода;
п — общее количество периодов;
|
| — символ модуля (абсолютной величины).
При
нормальном распределении ошибок прогноза
(что, как правило, и наблюдается на практике) среднее
абсолютное отклонение следующим образом взаимосвя-
зано
со стандартным отклонением:
1
стандартное отклонение
-ё
xMAD,
или
примерно 1,25 MAD.
И
наоборот: 1 MAD = 0,8 стандартного отклонения.
Стандартное отклонение обычно большая величина.
Если установлено, что MAD набора точек равно 60 едини-
цам,
то стандартное отклонение
будет
равно 75 единицам.
В обычном статистическом анализе, если контрольные
границы были установлены как ±3 стандартных отклоне-
ния
(или ± 3,75 MAD), то 99,7% точек
будут
находиться в
этих границах.
Трекинг является инструментом, индицирующим, на-
сколько точно прогноз
"идет
в ногу" с фактическим
уменьшением или увеличением спроса. В прогнозирова-
нии
трекинг — это отношение суммарной ошибки про-
гноза к
соответствующему
значению MAD. На рис. 13.5
показано
нормальное распределение со средним, равным
нулю

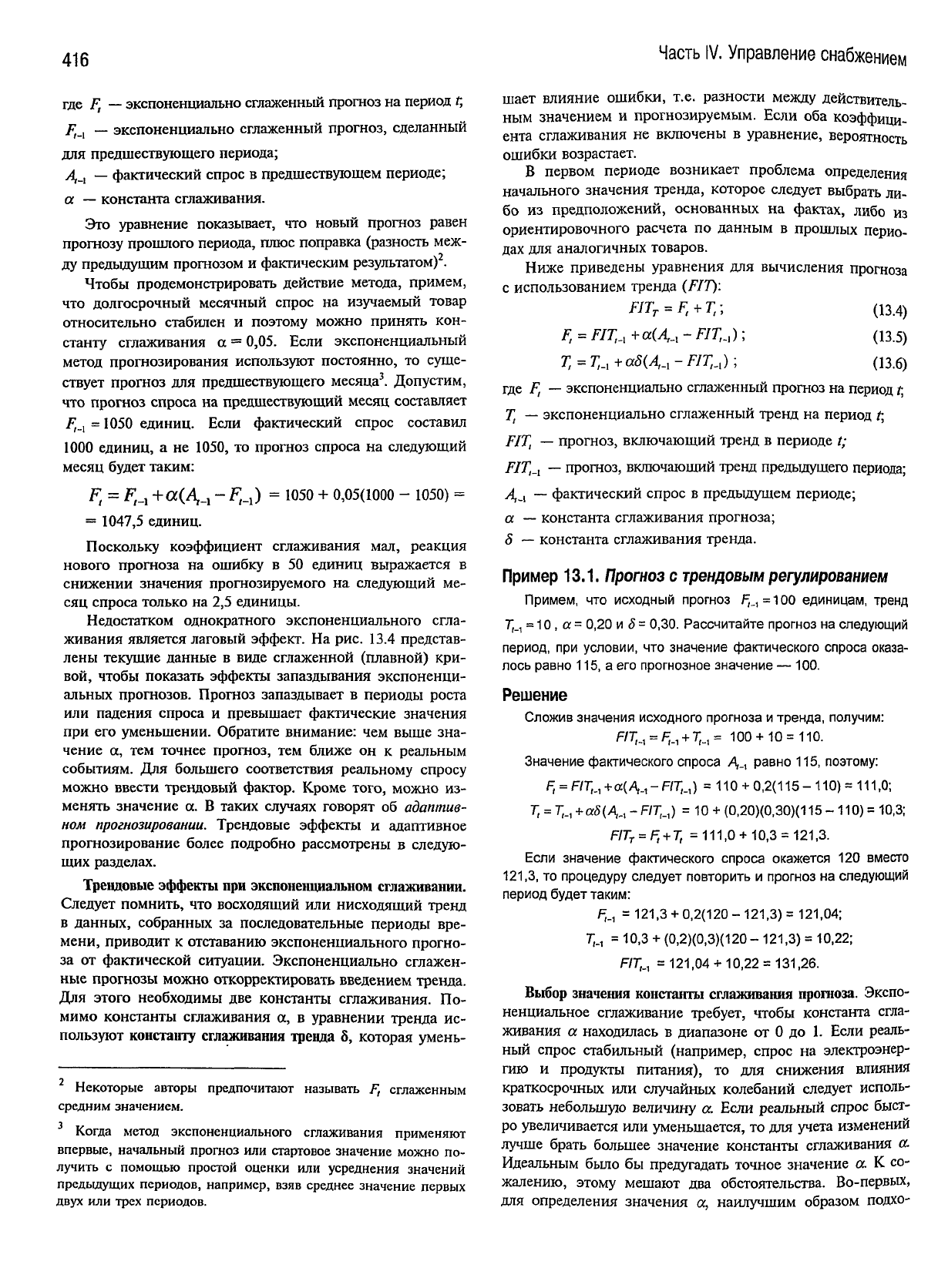

и MAD = 1. Если, например, трекинг равен -2, то
можно сказать, что модель прогноза еще обеспечивает,
получение достаточно точных значений прогноза.
Трекинг (TS) можно вычислить как арифметическую
сумму
отклонений прогнозов, деленную на среднее абсо-
лютное отклонение:
где
RSFE—
алгебраическая сумма ошибок прогноза
(Running Sum of Forecast Errors), учитывающая
знак
ошибки
(отрицательные ошибки компенсируют положи-
тельные и наоборот);
MAD — среднее
всех
абсолютных отклонений
(независимо от того, это положительные или отрицатель-
ные отклонения).

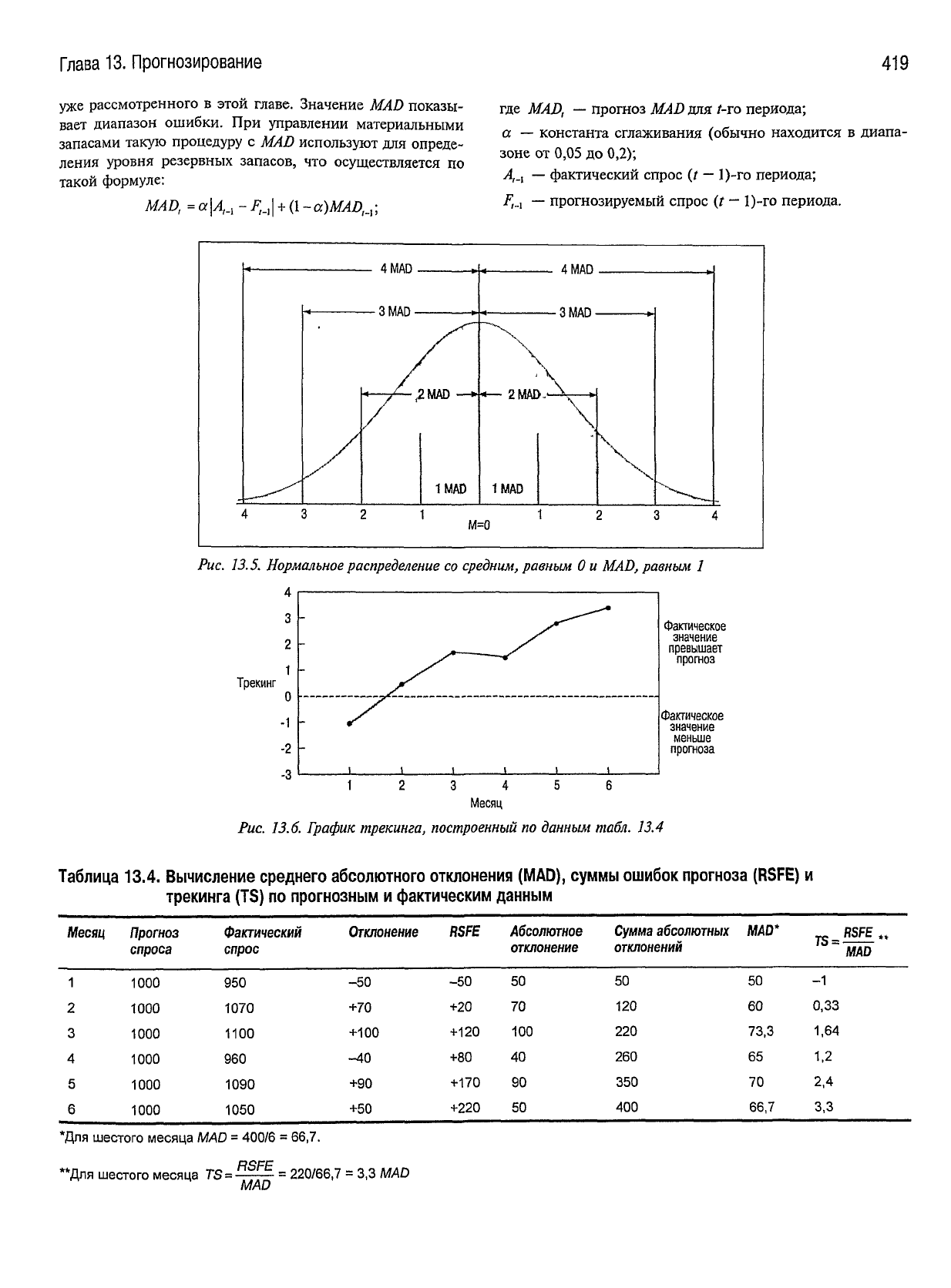

В табл. 13.4 представлена процедура вычисления
MAD и трекинга для шестимесячного периода, где про-
гнозируемый месячный спрос был установлен одинако-
вым и равным 1000. Здесь же показан фактический спрос.
В этом примере среднее абсолютное отклонение со-
ставило 66,7 единиц, а трекинг равен 3,3 MAD.
Для большей наглядности строится график. Чтобы по-
казать направление смещения трекинга, на горизонталь-
ной
оси откладывают номер месяца (рис. 13.6).
Обратите внимание, что в приведенном примере тре-
кинг
изменяется от —1 MAD до +3,3 MAD. Это связано с
тем, что текущий спрос оказался выше прогнозируемого в
четырех
из шести периодов. Если бы фактический спрос в
первом периоде не оказался ниже значения прогноза и не
скомпенсировал постоянную положительную ошибку
RSFE,
то трекинг был бы больше и можно было прийти к
заключению, что принятый спрос в 1000 единиц является
неудачным прогнозом.

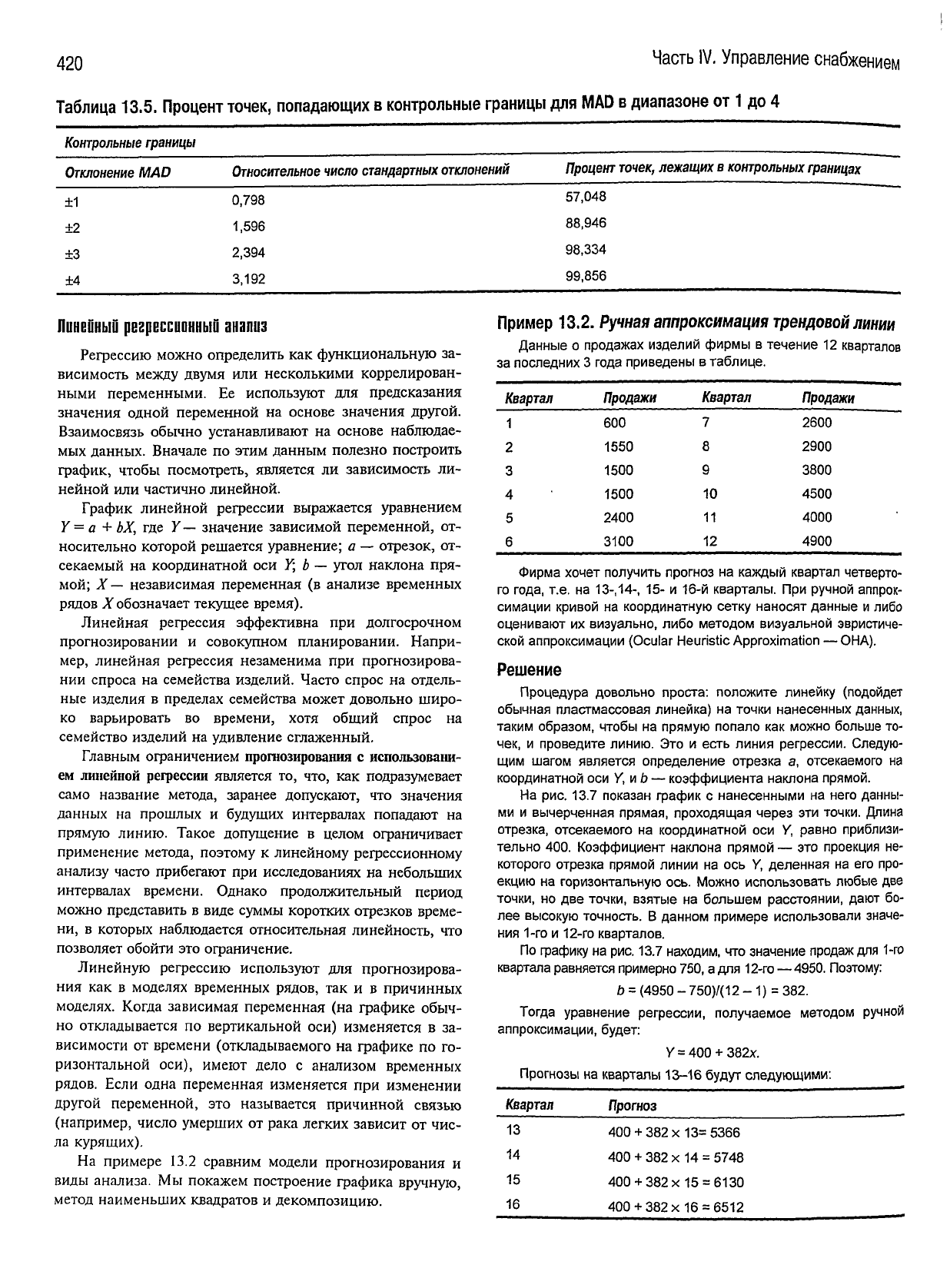

Для допустимых отклонений трекинга устанавливают
контрольные границы, которые зависят от прогнозируе-
мого спроса (высокодоходные товары или большой объем
продаж
следует
контролировать чаще) и от имеющегося в
распоряжении персонала времени (при суженных допус-
тимых границах больше прогнозов
будет
выходить за эти
границы и поэтому потребуется больше времени для ис-
следований). Учитывая связь трекинга с MAD, по данным
табл. 13.5 можно выбрать контрольные границы по необ-
ходимому
проценту точек, попадающих в область допус-
тимых отклонений MAD.
В правильно сформированной модели прогнозирова-
ния
сумма текущих ошибок прогноза должна быть равна
нулю. Ошибки из-за завышенной оценки компенсируют-
ся
ошибками, вызванными недооценкой. Поэтому тре-
кинг
также должен быть равен нулю, указывая на несме-
щенную модель, а не на опережение или запаздывание
прогноза по отношению к фактическому спросу.
MAD часто используют для прогноза ошибок. Жела-
тельно, чтобы MAD было более чувствительным к послед-
ним
данным. Чтобы достичь этого, вычисляют экспонен-
циально сглаженное MAD как прогноз для диапазона
ошибок
следующего
периода. Процедура аналогична про-
цедуре
однократного экспоненциального сглаживания,
